行业资讯

您的当前位置:首页 > 行业新闻 > 行业资讯
别墅改造扩建施工方案
文章作者:ueter 上传更新:2026-05-18

  别墅改造扩建需遵循“简单、安全、可靠、经济、合理”的核心原则,无论局部改造还是整体升级,均需兼顾加固的合理性与可行性。以下为方案的详细说明:

  一、改造扩建范围

  本次改造涉及别墅地下及地上各层,具体内容如下:

  地下室‌:拆除局部内墙、梁体及底板,待基坑开挖至设计标高后,新增地梁与底板结构;

  一层‌:拆除原有楼板、部分墙面及窗户,新增现浇楼板、墙体与柱体;

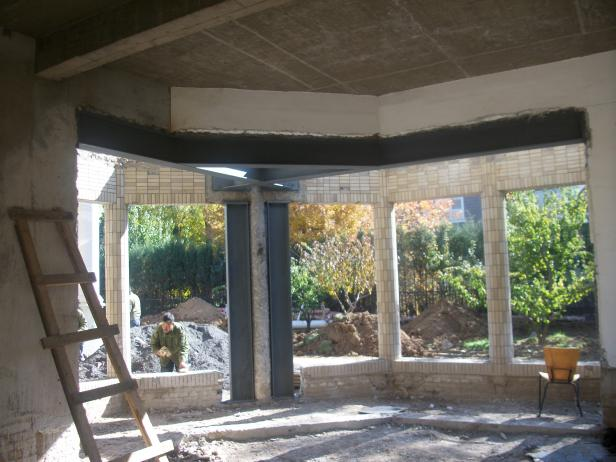

  二层‌:拆除部分墙体,在露台区域新增楼板、墙面及屋顶结构;

  全楼管线‌:拆除各层墙体内原有电气及给排水管道,为新管线布局预留空间。

  二、施工管理目标

  质量目标‌:确保工程质量达到合格标准,所有施工环节符合设计及规范要求;

  进度目标‌:严格按照业主指定工期完成全部改造内容,并通过竣工验收;

  安全生产目标‌:建立完善的安全管控体系,杜绝任何人员伤亡及设备安全事故;

  文明施工目标‌:

  推行现场标准化管理,设置清晰的施工标识与安全防护设施;

  结合别墅区实际规划材料堆放区域,确保整齐有序,不影响园区车辆通行;

  技术文档管理目标‌:

  确保技术资料真实、有效,与工程进度同步归档;

  严格遵循《建设工程文件归档整理规范》,保障资料完整性与规范性。

  三、施工条件及特点

  工程环境‌:项目位于别墅区中部,施工过程需严格控制噪音与粉尘排放,避免对周边业主造成干扰;

  质量标准‌:所有施工内容需符合国家及行业现行质量验收标准,满足设计图纸及施工规范要求;

  水电供应‌:依托业主提供的节点计量设施接入施工用水、用电,确保供应稳定;

  物料运输‌:材料及设备可通过小型车辆运至现场,需提前规划运输路线,避开园区高峰时段;

  场地保护‌:别墅区室外路面与绿化已完工,材料需分批进场,堆放区域需铺设木板或塑料地毯,防止路面损坏,施工后及时清理现场,保持园区整洁;

  交叉施工‌:工程分为多个作业流程,需多工种交叉配合,施工过程中需强化上下工序衔接,同时做好已完成区域的成品保护,避免二次损坏。

  四、施工人员及设备组织

  项目管理架构‌:现场设立项目经理部,选拔技术全面、经验丰富的管理团队与施工班组,完善管理制度,明确岗位职责,实现施工全过程的科学化、精细化管理,确保工期、安全、成本及文明施工目标达成;

  人员资质管控‌:选用具备专业资质的施工队伍进场作业,拆除施工人员需经行业主管部门指定机构培训并取得资质证书;对所有进场人员开展安全技术交底,特种作业人员需持证上岗;现场人员必须佩戴安全帽、规范着装,高空作业需配备完备的安全防护用品;

  机械设备配置‌:根据工程规模及施工需求,配置手提冲击钻(含鼓风机)1台、混凝土切割机1台、气割机2台、挖掘机1台,确保设备性能良好,满足施工进度要求。

  五、施工标准及注意事项

  结构安全管控‌:施工过程中严禁损坏原建筑主体结构,若需更换框架柱等受力构件,必须经原结构设计单位审核批准,由具备资质的单位完成加固后方可施工;化学植筋、锚栓等专项工程需由专业团队实施;

  管线前置处理‌:拆除改造前,系统排查原有预埋水电管件,完成全部旧管线拆除后,再进行结构施工;

  标高控制‌:依据设计图纸确定室内标高,在已建成房间弹出1000mm控制线,精准控制楼板、吊顶及设备安装高度,确保室内净高与空间尺寸符合要求;墙体施工严格遵循设计图纸,保证位置与垂直度准确;

  现场变更处理‌:施工前全面勘察原建筑现状,若发现实际情况与设计图纸不符,需及时通知设计单位研究调整,严禁擅自施工;

  重点部位监测‌:对建筑外墙、基坑开挖等关键部位进行定期监测,重点关注开挖振动对结构的影响;若出现房屋沉降不均、外墙开裂等异常情况,需立即停止施工,并第一时间通知设计单位制定解决方案。


15300018203
jyb@ueter.cn
北京市丰台区总部基地18区长虹大厦2层
